Выпуск 4-й, график работ, шторы, кровать, свет
Выпуск 5-й, шахта не на своем месте
Выпуск 6-й, получение ключей, первый день стройки
Так как заранее были заказаны кухня, гардеробная, двери, все было понятно с расстановкой, монтажный план осталось наложить на актуальные размеры:

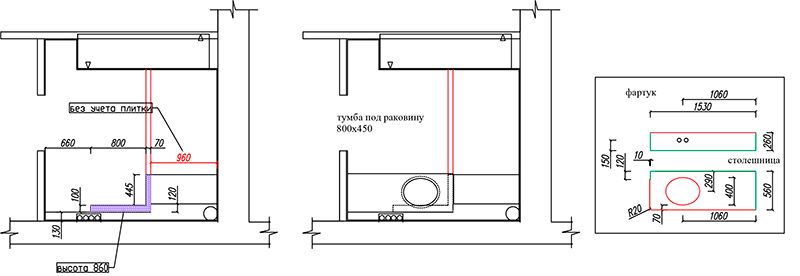

В связи со стояками по стене, где будет расположена раковина, появилось подстолье - опора для столешницы:

Для сантехника простой чертеж:

Потолки было решено делать натяжные - самый быстрый и дешевый вариант. Чтобы избежать "закутков", которые не терпит натяжной потолок, добавила немного коробов из гипсокартона. Также, нужен короб для светильников и трассы воздуховода от вытяжки до шахты.
Для навесной двери на шкаф в прихожей вынос короба от линии стены на 6 см, укрепленные закладной:

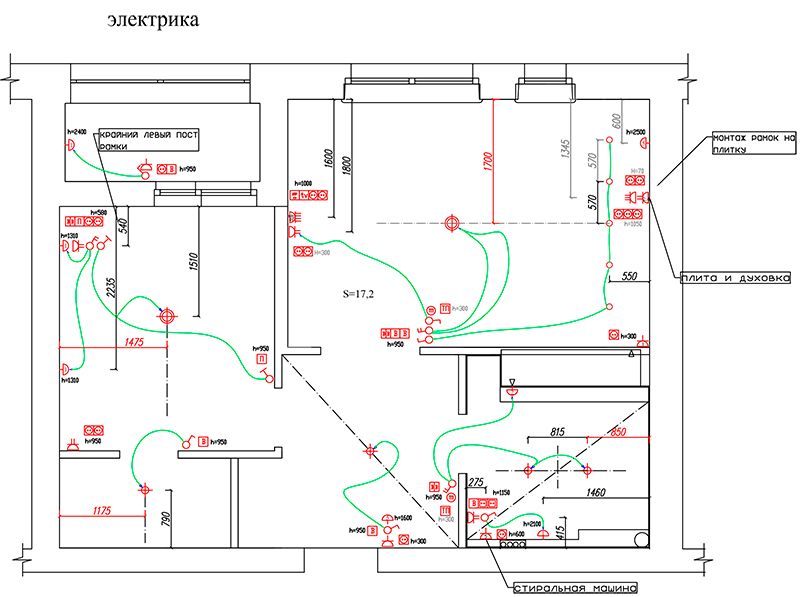

Электрик выходит завтра, все по-простому:

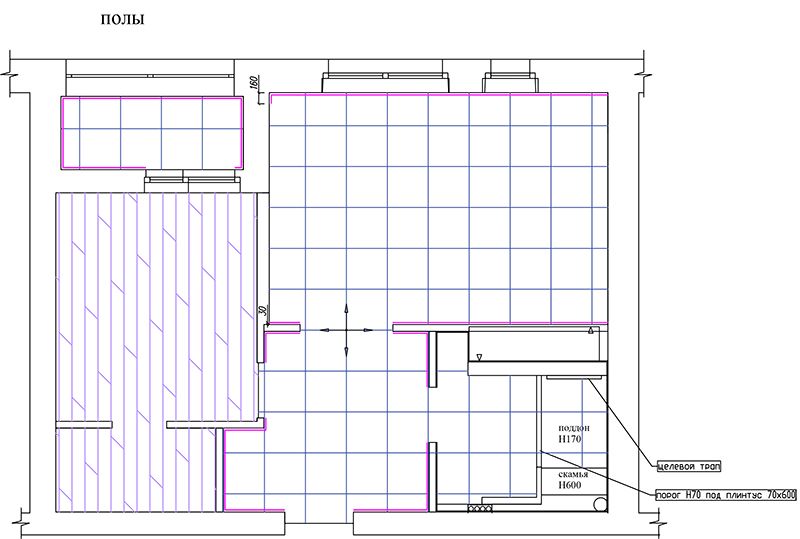

С полами просто, но чтобы не было вопросов, и для подсчета плинтусов сделала план напольных покрытий:

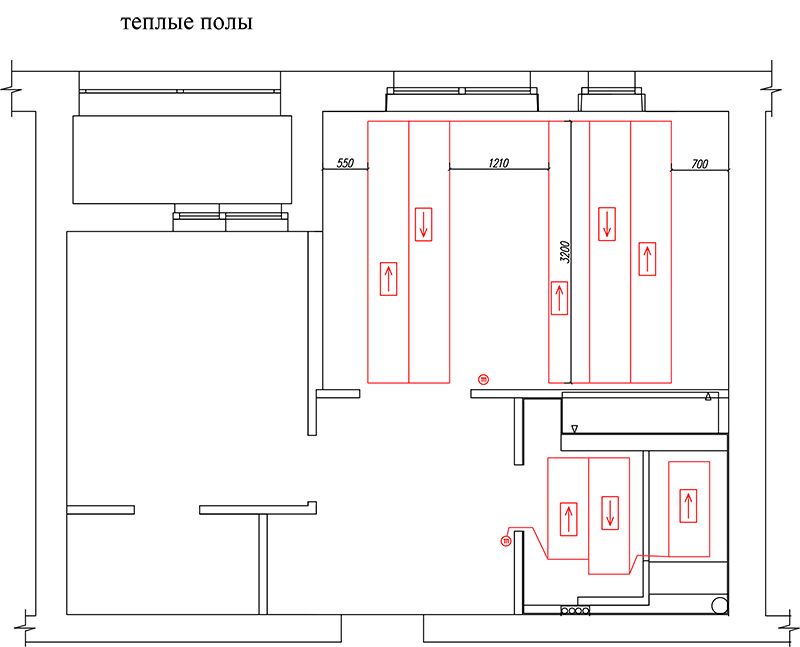

План раскладки теплых полов, в кухне и ванной:

Сегодня на объекте начался монтаж перегородок. Обычно мы используем 66-й профиль, здесь для экономии и денег и места применили 50-й.

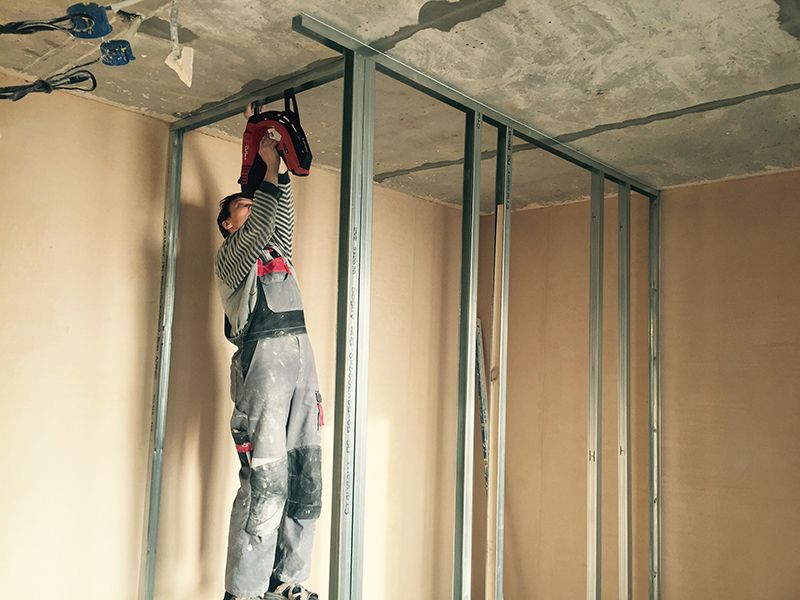

Монтаж каркаса для гардеробной:

Использование профессиональной техники позволяет выполнять работы с высокой скоростью без помощи подсобника:

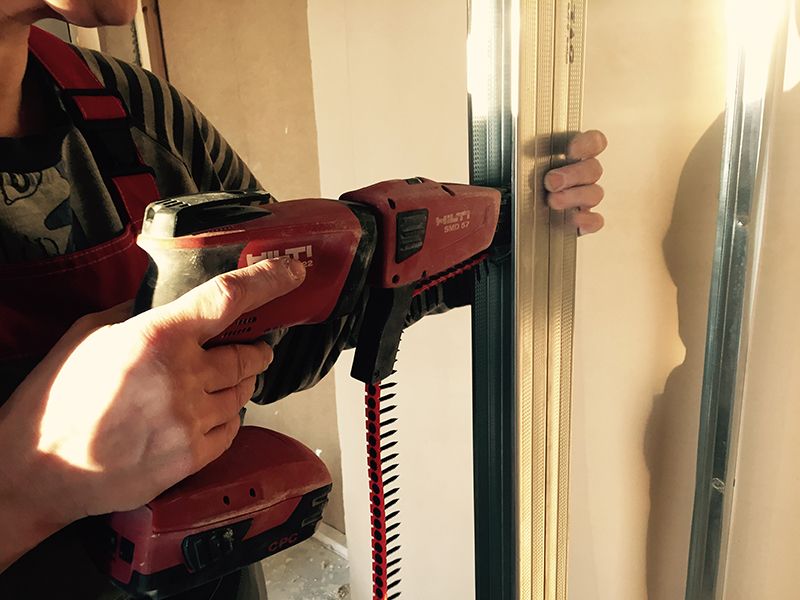

На выровненные ротбандом стены пристреливается профиль металло-каркаса, уплотнительная лента между металлом и стеной обязательна - для улучшения примыкания к сопрягаемой поверхности, а также для улучшения звукоизоляционных свойств:

Работы на объекте производятся под управлением
